PriamurMedia, 7 мая. Ремонтную кампанию-2026 официально запустят 15 мая энергетики АО "Дальневосточная генерирующая компания". Основная цель — повысить надежность теплоснабжения и обеспечить городскую инфраструктуру стабильной работой в будущую зиму.
На программы ремонта и инвестиционного обновления в Благовещенске, а также Прогрессе и Новорайчихинске компания выделит свыше 240 миллионов рублей, сообщает пресс-служба АО "ДГК".
Старт реконструкции
Первым масштабным объектом станет тепломагистраль № 2 в Северном районе Благовещенска. Работы начнутся 15 мая и продлятся до 30 сентября.
Подача горячей воды будет ограничена до 28 мая; после этого потребителей переведут на резервную схему тепломагистрали № 4. Повторное ограничение — с 20 по 31 июля — связано с необходимостью отремонтировать уже саму резервную линию.
С 1 июня начнется глубокая модернизация тепломагистрали № 1 в Центральном районе. Оба проекта — часть общей инвестиционной программы ДГК, запущенной в 2023 году.
Что меняют в сетях
"В ходе реконструкции мы не просто меняем старые трубы, а полностью обновляем инфраструктуру: возводим новые строительные конструкции, устанавливаем подвижные и неподвижные опоры, монтируем металлоконструкции для надземной прокладки теплосети", — подчеркнул главный инженер СП "Амурские тепловые сети" АО "ДГК" Сергей Громов.
Для увеличения пропускной способности диаметр трубопроводов на участках тепломагистралей №1 и №2 будет расширен с 800 до 1000 мм.
Дополнительные ремонты
Помимо крупных реконструкций, в 2026 году запланирован значительный объем текущих и капитальных ремонтов.

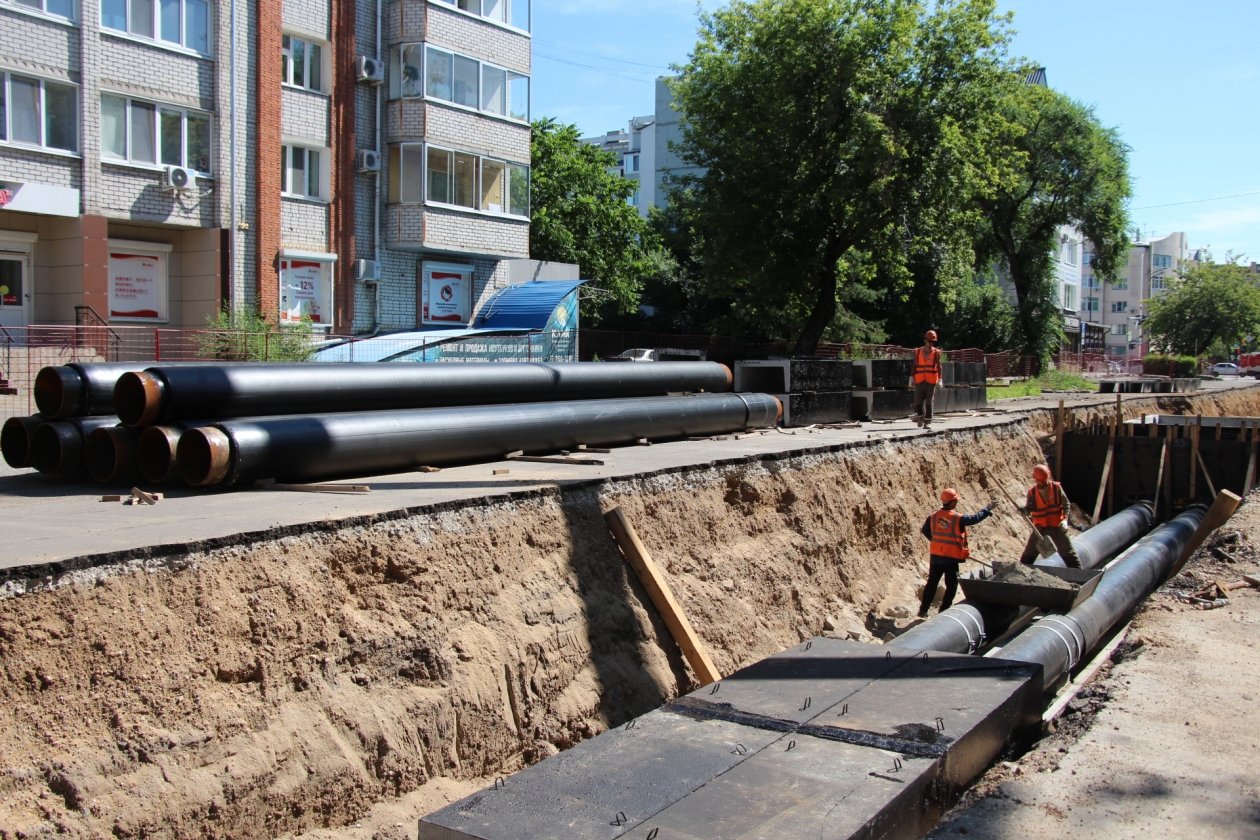

В Благовещенске в центре внимания — капремонт изношенного участка теплосети по улице Театральной между Амурской и Зейской. Здесь специалисты полностью заменят 174 метра трубопровода диаметром 530 миллиметров.
В поселке Прогресс энергетики отремонтируют сразу 13 участков теплотрасс; общая протяженность обновленных сетей превысит 849 метров в двухтрубном исполнении, а финансирование составит свыше 15 миллионов рублей.
Летний график отключений
Жителей Благовещенска в связи с ремонтной кампанией на теплосетях ждут плановые отключения горячего водоснабжения (ГВС). Работы пройдут с мая по сентябрь.
Полный график опубликован АО "ДГК" и касается большинства районов города:
- 12–15 мая: гидравлические испытания — весь город без горячей воды;
- 15 мая — 28 мая: ремонт и реконструкция Т/М №2 Северного района. Отключат микрорайоны №2, №3, КПП, ЦЭС (кроме Пенсионного фонда, школы №16 и мкр. "Питер");
- 1–11 июня: ремонт Т/М №1 Центрального района. Затронуты пер. Угловой, ул. Нагорная, больницы №1 и детская, центр от Комсомольской до Больничной (между Ленина и Горького);
- 1–14 июня: ремонт котельной 800 квартала — объекты в квадрате 50 лет Октября–Школьная–Театральная–Кольцевая;
- 15–26 июня и 29 июня — 3 июля: ремонт Т/М №2 Северо-Западного района — центр от Студенческой/Островского до Чайковского (между Станционной и Октябрьской);
- 1 июля — 30 сентября: капремонт на ул. Театральной — между Кузнечной и Амурской (от Политехнической до Краснофлотской);
- 6–17 июля: ремонт Т/М №1 Центрального района — от 50 лет Октября до Лазо (между Ленина и Октябрьской);
- 20–31 июля: ремонт в СХПК "Тепличный" и повторно Северный район — Плодопитомник, Гормолкомбинат, воинская часть, жилые дома до "Солнечного" и микрорайоны №2–3;
- 3–14 августа: ремонт Т/М №3 Центрального района — квартал 161 и ул. Мухина (от Пролетарской до Амурской).
- 17 августа — 4 сентября: ремонт Т/М №3 и повторно Центральный район — от ТЭЦ до Б. Хмельницкого и центр до Больничной.
- 7–11 сентября: полная остановка сетей — весь город.
